保安煤业优化供电布局 为新建采区变电所奠基

时间:2026-01-25 16:10    来源:山西科技报

近日,晋能控股集团阳泉公司保安煤业紧扣井下采掘实际生产需求,精准发力优化采区变电所供电系统,成功将原1501轨道斜巷第一变电所的供电负荷并入1501轨道斜巷第二变电所。与此同时,机电队全力推进第二变电所的设备增设与负荷分配调整工作,为后续新建采区变电所提前做好充分准备。

随着公司井下采掘作业的不断推进,以及150112综采工作面回撤工作的逐步完成,1501轨道斜巷区域的生产布局和负荷需求出现动态变化。此前,该区域的供电任务由第一变电所和第二变电所共同承担。然而,受采掘工作面推进、回撤以及设备更新等因素影响,第一变电所的供电地理位置优势逐渐丧失。这不仅增大了设备运行压力,还在一定程度上制约了后续生产规划。

为解决这一难题,公司组织机电部门开展调研,提前规划。工作人员深入井下现场,仔细勘查供电线路、设备运行状态以及负荷分布情况。经过多次研讨与论证,最终确定了“负荷转移整合、优化现有资源”的供电调整方案,即将原1501轨道斜巷第一变电所的供电负荷整体并入第二变电所,通过集中、规范的管理模式,提升供电的可靠性与稳定性。

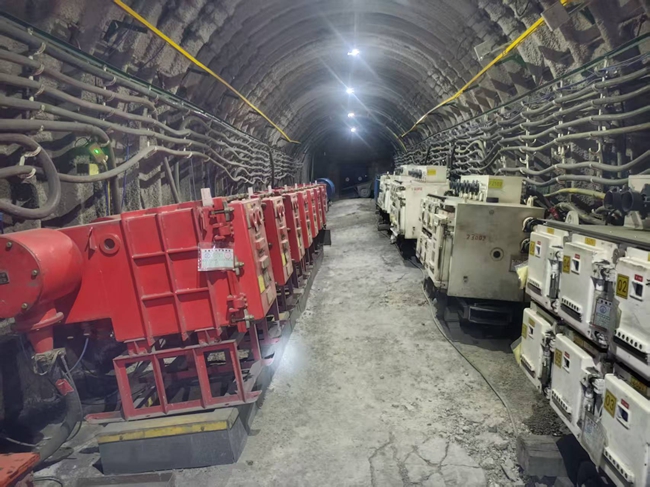

方案确定后,机电系统迅速成立专项工作小组,全面负责此次供电优化工作的实施。在负荷并入过程中,工作人员提前制定了详细的操作流程和安全预案,并对供电线路切换、负荷测试、设备布置等关键环节进行了反复模拟演练。作业期间,队员们携带专业工具,在硐室内精准操作:有的负责断开第一变电所的相关线路开关,有的仔细检查第二变电所进线端的接线情况,有的实时监测电压、电流等参数,确保每一步操作都准确无误。经过数小时的紧张作业,原第一变电所的所有供电负荷顺利接入第二变电所,且各项运行参数均符合标准,未对井下正常生产造成任何影响。

负荷并入工作完成后,机电队紧接着启动第二变电所的设备增设与负荷分配调整工作。由于负荷量增加,原有的设备配置已无法满足需求。工作人员依据实际负荷情况,陆续将空余的变压器、低压控制开关等设备运送至1501第二变电所,并按照规范要求进行安装和调试。在设备安装过程中,工作人员严格把控质量,从设备定位、接线到绝缘检测,每个环节都力求完美,确保设备运行安全可靠。同时,为实现负荷的均衡分配,技术人员通过分析各条线路的负荷数据,对供电系统进行科学调整,合理分配各设备的供电负荷,有效避免了因负荷不均可能引发的安全隐患和设备故障。

此次对1501轨道斜巷采区变电所供电进行优化调整,不仅有效解决了当前供电系统存在的问题,保障了井下采掘作业的顺利开展,更为下一步新建采区变电所积累了宝贵经验、奠定了坚实基础。(张龙)
