晋能风电公司攻坚克难冲刺项目建设任务目标
山西科技报朔州讯:(刘志伟)作为国资国企,晋能清洁能源风电公司坚决扛起加快建设集团一流企业的使命,当好新能源发展“尖兵”,以项目建设安全新战略为指引,以装机容量高质提升为己任,积极践行国家“双碳”战略,坚决贯彻“3060双碳”目标和集团公司清洁低碳发展理念,牢牢把握坚定不移做强做优做大的总目标,不断增强核心功能、提升核心竞争力,加快推进项目建设进度,加强完善项目统筹管理,全周期发力,全要素保障,全流程提速,全方位推动,公司在建项目进度显著提升,圆满完成阶段投资额。
一是加大在建项目建设落地力度

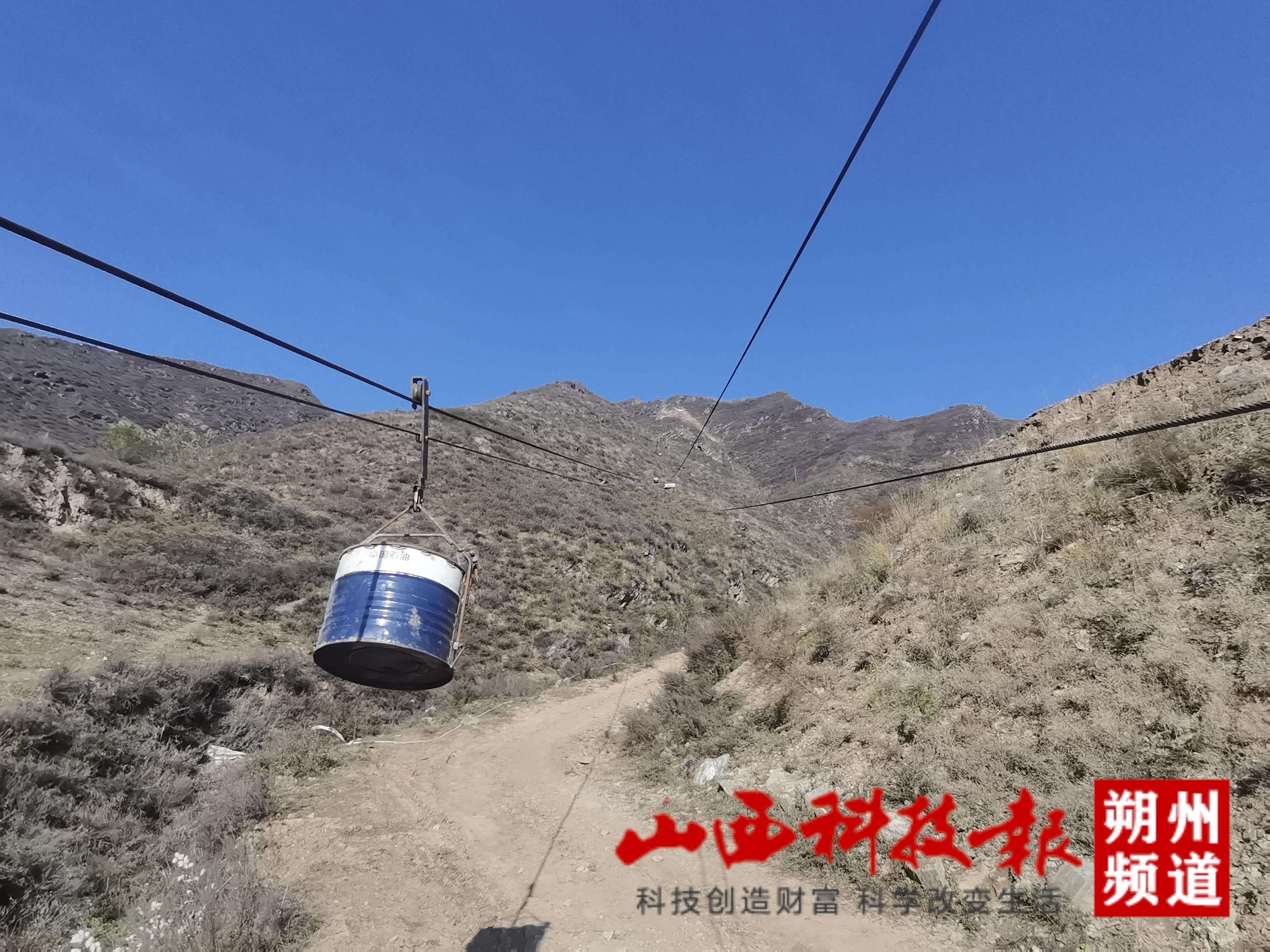

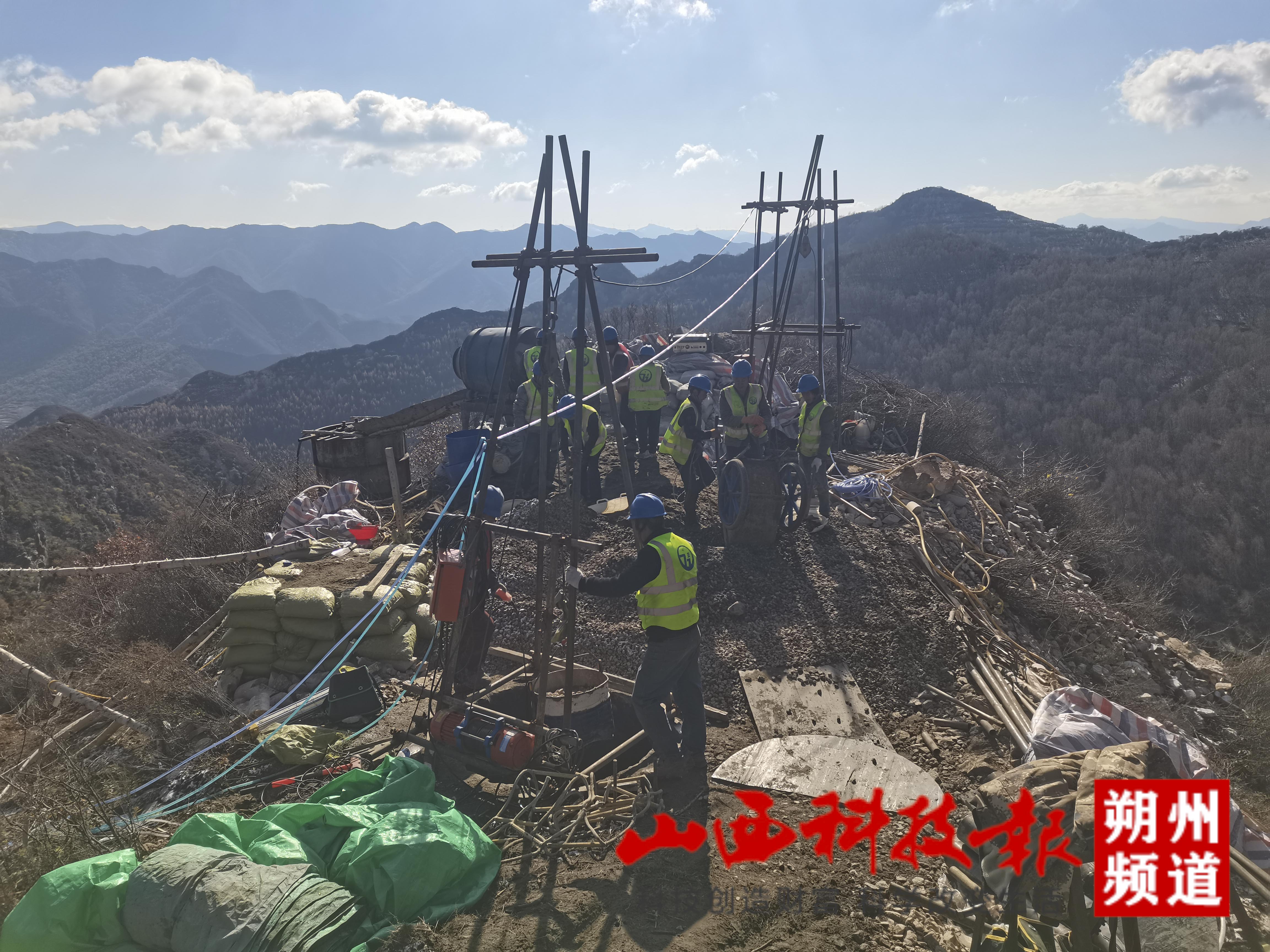

五台莲花山99.5MW风电项目已吊装风机15台,正处于冲刺带电投产的决胜时刻。现阶段影响制约的最大困难是架空集电线路,项目设计32基铁塔长度共计23.14km,全部位于高山深谷,山高坡陡,地质坚硬,机械上不去,施工条件差,施工难度大,施工进度慢。公司领导现场办公,针对存在的问题及时解决。项目部不等不靠,凝聚各方合力,形成目标共识,组织调动施工单位增加人力和机具,统筹完善设计施工方案,灵活采取骡子驮运、索道运输、人工开挖组塔等方法进行。克服地形复杂等诸多困难,从设备运输到现场组装,抓安全、保质量,合理调整工序,确保后续施工条件,在刺骨的寒风中,建设者们用实干硬干破解施工障碍,为项目年底投产冲锋亮剑。

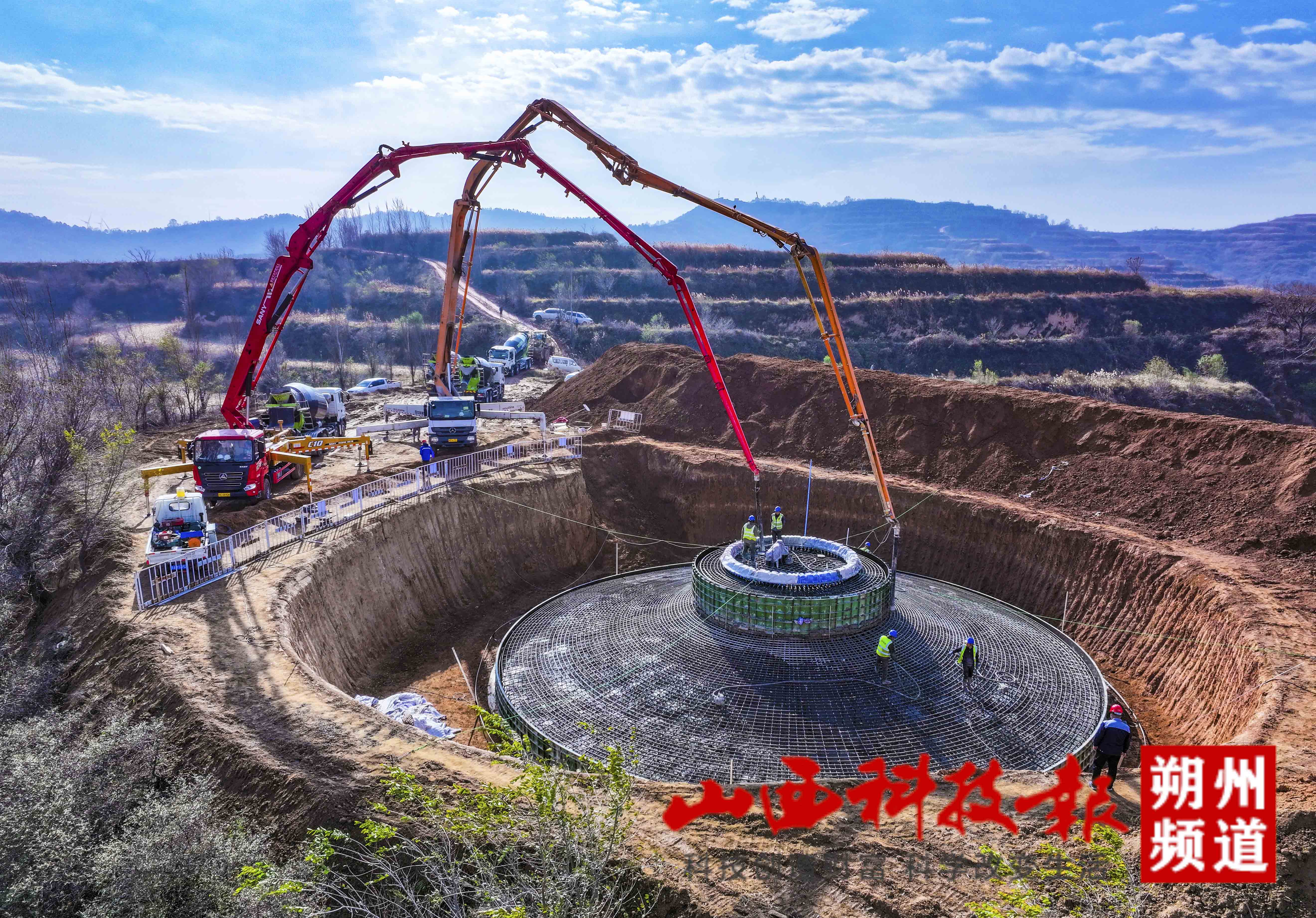

尹灵芝二期项目受林地和土地手续办理进度制约,8月份正式开工建设,为了年底的并网发电建设目标顺利实现,项目部精心组织、科学谋划,制定了详细的施工计划和进度安排。从项目管理人员到一线施工人员,以高度的责任感和紧迫感,积极投身到项目建设热潮中。项目风机基础、升压站土建安装、集电线路以及送出线路同步施工,多开工作面,加班加点,公司领导现场办公,及时解决现场存在的问题。尤其送出线路招标晚,施工难度大,加大现场的协调和管理力度,为在入冻前尽量完成土建工程施工量,大家抢工期、赶进度,合理调配资源,优化施工流程,提高工作效率,争分夺秒地进行风机基础和集电线路施工。施工现场紧盯工程质量,确保基础施工保质保量高标准完成目标,基础施工冬季不停歇。71基集电线路的组塔和架线全部完成,为尹灵芝二期项目年底的并网发电奠定了技术的坚实的基础。
二是积极推动新项目开工建设
在上级党委和公司的坚强领导下,工程建设部门全体同仁团结一心、高歌猛进,落实土地、研究决策、办理手续、申报项目,一项工作一项工作抓,一个节点一个节点盯,一道难关一道难关攻,以逢山开路、遇水搭桥的拼劲和抓铁有痕、踏石留印的韧劲,大力推进项目落地和建设施工,动员全员全力以赴开展项目建设。
盘道梁二期项目和平鲁高家堰四期项目经过初步设计、专家审查和集团相关部门对初步设计方案和工程造价审核等环节,在各部门和项目部的积极努力下,在公司的积极推动下,二个项目于9月份开工建设,项目部积极办理林地和土地的相关手续的同时,项目开工各项工作也在积极推进中。
三是等容改造项目稳步推进
领导班子包点督战,基建、生产部门聚焦关键,建设一线全力打通难点堵点,败虎堡和小五台二个等容改造项目,工程部和生产部积极配合设计院,多次深入现场、多机型、多方案进行发电量和工程造价的比选,目前初步设计已完成。
当前,工程建设涉及诸多方面,个个都是“硬骨头”,面对施工难度愈发艰难的局面,公司领导班子包点督战,工程建设部门聚焦关键,全力打通难点堵点,不断提升建设速度,奋力实现全年项目建设目标任务。
